Короткий ответ: смета — это что такое простыми словами
Смета — это расчёт будущих расходов на работу или проект, оформленный таблицей: позиция, единица измерения, количество, цена за единицу, сумма, а внизу — общий итог. Похоже на список покупок, где у каждой строки стоят количество и цена, а внизу — сколько денег взять с собой. Смету составляют до начала работ, чтобы договориться о цене и потом сверять план с фактом.
В Slidy можно открыть готовый шаблон таблицы «Универсальная смета», вписать свои позиции, количество и цены и выгрузить результат в Excel.

Составить свою смету таблицей в Slidy по статьям затрат
Из чего состоит смета: позиции, количество, цена, итог
У обычной сметы (не строительной нормативной) единой обязательной формы нет: графы подбирают под задачу. В одной смете главная статья — расходы на материалы, в другой — оплата труда, но костяк у всех смет одинаковый.
Что указывают в шапке и в строках
- Шапка — название проекта или объекта, заказчик, исполнитель, дата; если смету правят — номер версии.
- Разделы — позиции группируют по этапам или статьям затрат.
- Строка — позиция сметы: наименование, единица измерения, количество (объём работ), цена за единицу, сумма.
- Итоги — по каждому разделу и общий.
Названия позиций пишут конкретно: не «оформление», а «печать бейджей, 40 шт.». Тогда позицию сметы можно проверить и сравнить с предложением другого исполнителя.
Какие расходы входят в смету
- Прямые затраты — расходы на материалы, оплату труда, технику и оборудование.
- Накладные и сопутствующие расходы — доставка, организация работ.
- Резерв на непредвиденные расходы — отдельной строкой.
- Прибыль исполнителя — если смету составляет исполнитель, она может входить в цену; в строительных сметах её называют сметной прибылью.
Сколько процентов закладывать на резерв и на накладные расходы, обязательной нормы для обычной сметы нет — стороны решают сами.
Зачем нужна смета
- Заранее увидеть итоговую стоимость проекта.
- Зафиксировать объём работ и цену между заказчиком и исполнителем.
- Планировать закупки и платежи.
- Сверять план с фактом и вовремя замечать перерасход.
Кроме стройки и ремонта, сметы составляют на мероприятия, производство, ИТ-проекты и запуск бизнеса.
Формула расчёта сметы
Вся арифметика сметы — две строки:
Сумма по позиции = количество × цена за единицу
Итог сметы = сумма всех позиций + резерв (накладные расходы и прибыль, если они есть, идут отдельными позициями)
- Количество — в тех же единицах, что и цена: штуки, часы, метры, человек. Если цена за час, количество тоже в часах.
- Цена за единицу — из прайса исполнителя или счёта поставщика на дату расчёта.
- Резерв — отдельная строка: фиксированная сумма или процент от суммы позиций.
В строительстве за бюджетные деньги сметы считают по нормативным методикам и сметным базам. Это работа сметчика, здесь её не разбираем.
Пример расчёта: смета на 250 000 ₽
Учебный пример: смета на корпоративное мероприятие на 40 человек. Цены условные: их подбирали для удобства счёта, а не по рынку.

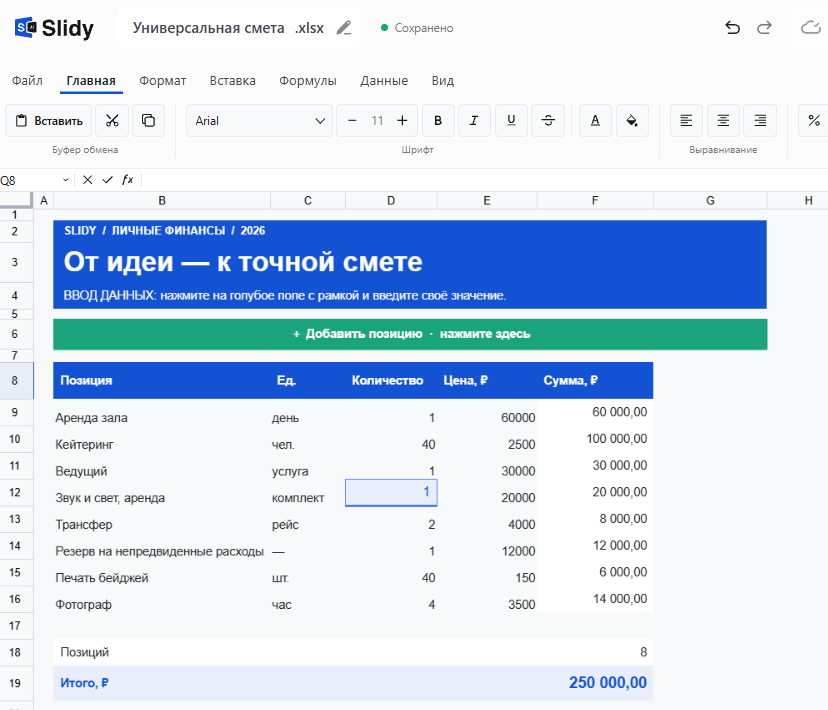

Пример сметы на 250 000 ₽ — мероприятие на 40 человек, цены условные
Цены условные, пример учебный; итог посчитан по формуле; проверено: октябрь 2026
Сумма позиций: 160 000 + 64 000 + 14 000 = 238 000 ₽. Резерв взят фиксированной суммой — около 5 % от суммы позиций. Итог: 238 000 + 12 000 = 250 000 ₽ — это итоговая стоимость мероприятия.
В Slidy можно подставить в шаблон «Универсальная смета» свои позиции, количество и цены — итог пересчитается, а таблицу можно выгрузить в Excel.

Составить свою смету таблицей в Slidy по статьям затрат
Как читать пример по строкам
Строка «Кейтеринг»: 40 человек × 2 500 ₽ = 100 000 ₽. Цена указана за человека, поэтому и количество — в людях: единица измерения у количества и цены одна.
Резерв вынесен отдельной строкой, чтобы было видно, сколько заложено «на всякий случай», а не размазано по ценам.
Если гостей станет 50, меняются две строки: кейтеринг — 50 × 2 500 = 125 000 ₽, бейджи — 50 × 150 = 7 500 ₽. Сумма позиций — 264 500 ₽, итоговая стоимость с тем же резервом — 276 500 ₽.
Какие бывают сметы: от предварительной до сводной
Виды смет — что показывает и когда нужна
Для небольшой задачи хватает одной сметы по статьям затрат. Локальная, объектная смета и сводный расчёт — язык строительства.
По Гражданскому кодексу цена работы (смета) может быть приблизительной или твёрдой; если в договоре подряда не сказано иное, она считается твёрдой (п. 4 ст. 709 ГК РФ).
Как составить смету по шагам
На том же примере мероприятия:
- Составьте перечень работ и покупок — выпишите всё, что нужно сделать и купить, и разбейте на разделы: площадка и питание, программа, сопутствующие расходы.
- Укажите единицу измерения и количество — объём работ или закупки — у каждой позиции сметы: день, человек, час, штука.
- Проставьте цену за единицу — из прайсов и счетов, с датой: цены меняются.
- Добавьте сопутствующие расходы — доставку, вывоз, трансфер — и резерв на непредвиденные расходы отдельной строкой.
- Посчитайте суммы по строкам и разделам, проверьте итоговую стоимость и согласуйте смету — с руководителем, заказчиком или подрядчиком.
Каждую согласованную версию сохраняйте отдельным файлом с датой: так видно, что и когда поменялось.
Составь смету таблицей на [что планируем: мероприятие / закупку / проект]. Вводные: [количество человек или объём], [срок], [общий лимит денег, если есть]. Графы: №, наименование, единица измерения, количество, цена за единицу, сумма. Разбей позиции на разделы по статьям затрат, добавь сопутствующие расходы и отдельной строкой резерв [сумма или процент]. Цены по позициям: [позиция — цена за единицу]. Цены не придумывай: если цены нет, оставь графу «цена за единицу» пустой. Посчитай суммы по строкам, итоги по разделам и общий итог.
— Вставьте в Slidy или в любую нейросеть
В Slidy таблицу можно сгенерировать по этому промпту в разделе «Таблицы» → «Начать с ИИ».
Ограничения и частые ошибки
- Каждая позиция сметы названа конкретно, а не общими словами.
- У каждой строки есть единица измерения, и она совпадает у количества и цены.
- Учтены не только прямые затраты, но и сопутствующие расходы — доставка, вывоз, трансфер.
- Цены свежие: указаны дата и срок их действия.
- Резерв есть и стоит отдельной строкой.
- Суммы по строкам и разделам пересчитаны, итог сходится.
Смета — это план, а не факт: если объём работ изменился, её пересчитывают и сохраняют новой версией. Простая таблица не заменяет нормативную строительную смету для экспертизы и госзаказа — такую делает сметчик. Пример в статье учебный, цены в нём условные.
Что сделать прямо сейчас
Составьте перечень работ и позиций по статьям затрат, откройте шаблон, подставьте количество и цены — получите итог и выгрузите таблицу.
Составить свою смету таблицей в Slidy по статьям затрат
В Slidy можно собрать свою смету в шаблоне «Универсальная смета» и выгрузить её в Excel.
